Baustellentagebuch - Stallneubau
Donnerstag, 21. Dezember 2017
Pünktlich zur Weihnachtszeit konnten wir heute unseren neuen Schaf- und Ziegenstall beziehen.
Gemeinsam mit unseren Tieren freuen wir uns über diesen modernen und tiergerechten Stall und möchten uns sehr herzlich bei allen bedanken, die uns bei der Verwirklichung dieses Projektes geholfen haben. Unser Dank gilt besonders Herrn Landesrat ÖR Hans Seitinger und seinen Mitarbeitern im Lebensressort, Herrn Abteilungsleiter Mag. Franz Grießer und den Mitarbeitern der A 10, dem Referat 7 LW. Schulwesen, Herrn DI Breininger von der Landeslandwirtschaftskammer für die Planung, Herrn Hannes Mayer von der BBL Liezen für die Bauaufsicht und allen bauausführenden Firmen für ihre perfekte Arbeit.
Danke und frohe Weihnachten,
Christian Forstner und das Team der Fachschule Grabnerhof
Montag, 18. Dezember 2017
Montage der Tore, Fressgitter und des Melkstandes im Ziegenstall (GEA und Landmarkt)
Mittwoch, 13. Dezember 2017
Letzte Montagearbeiten im Schaf- und Ziegenstall: Firmen Agrotel und Reinalter
Mittwoch, 25. Oktober
Letzte Handgriffe im Innenbereich (Deckenschalung, Fenster und Fensterbänke), dann können die Zimmerer die Baustelle „Schaf- und Ziegenstall" abschließen.
Montag, 23. Oktober 2017
Mit dem Asphaltieren der Außenanlage wird der Bauabschnitt „Rinderstall" fertig gestellt.
Dienstag, 17. Oktober 2017
Das „Klassenzimmer im Stall" für den Tierhaltungsunterricht wurde von den Schülern mit Ing. Helmut Zettelbauer eingerichtet. Somit können im neuen Gebäude Theorie und Praxis in den Erwerb von Kompetenzen in der Tierhaltung einfließen.
Dienstag, 17. Oktober 2017
Während die Zimmerer der Firma Pitzer/Huber die letzten Elemente der Hallenkonstruktion des Schafstalles aufstellen, bereitet die Firma Gebr. Haider alles für das Asphaltieren in der nächsten Kalenderwoche vor.
Mittwoch, 11. Oktober 2017
Die Dachdecker der Firma Bradaric aus St.Gallen beginnen nun mit der Eindeckung des Schaf- und Ziegenstalles.
Dienstag, 3. Oktober 2017
Beim Aufbau des Schaf-/Ziegenstalles geht es ordentlich zur Sache. Die Zimmerer haben die Kaltdacheindeckung fertig gestellt und arbeiten momentan an der Verkleidung der Außenwände.
Donnerstag, 28. September 2017
Nach 358 Tagen Bauzeit haben heute unsere Milchkühe ihr neues Heim bezogen.
Wir freuen uns mit den Tieren über einen modernen, freundlichen, hellen und sehr funktionellen Stall.
Unser besonderer Dank gilt allen, die diesen Bau ermöglicht, finanziert, geplant und begleitet haben.
Besonders bedanken möchten wir uns bei den Baufirmen und ihren Mitarbeitern für die exakte und termingerechte Ausführung der Bauarbeiten.
Christian Forstner und das Team der Fachschule Grabnerhof
Donnerstag, 21. September 2017
Montagebeginn für die Zimmerer beim Schaf- und Ziegenstall (Firma Pitzer - Huber).
Donnerstag 24.8.2017
Beim Schaf- und Ziegenstall steht bereits der Zentralbereich. Die Futtertische und einige Säulen müssen noch betoniert werden, dann können die Zimmerer kommen.
Donnerstag 24.8.2017
Im Besucherbereich des Rinderstalles wird die Fußbodenheizung verlegt und alles für das Betonieren des Estrichs vorbereitet.
Freitag, 11. August 2017
Besucherzentrum im Rinderstall: Fenster, Beleuchtungen und die Wandverkleidung sind eingebaut. Als nächstes folgt der Estrich.
Freitag, 11. August 2017
Die Wandverkleidung der neuen Belüftungsbox auf der Buchau wird heute fertiggestellt. Danke an das Bauteam Josef Gruber, Walter Wenger, Matthias Schagerer und Matthias Leitner.
Dienstag, 8. August 2017
Heute herrscht hektischer Betrieb auf der Baustelle:
Gebr.Haider : Auskoffern des Zufahrtsweges, Betonarbeiten im Schafstall
Fa. Reinalter: Vormontage Sanitär- und Zentralbereich
Fa. Amon: Montage der Dachrinnen
Tischlerei Schrempf: Fenstereinbau im Besucherbereich
Fa. Rubner: Plankenmontage beim Treibgang Jungviehstall und Ausbauarbeiten im Zentralbereich
Donnerstag, 3. August 2017
Auf der Buchau errichten unsere betriebseigenen Facharbeiter unter Anleitung von Tischler Josef Gruber die neue Belüftungsbox. Dabei können wir mit eigenem Holz, selbst mit der Wandersäge geschnitten, verbaut durch unsere eigenen Fachkräfte, einiges an Kosten sparen. Herzlichen Dank für euren Einsatz!
Mittwoch, 2. August 2017
Einbringen der Leitungen und der Sauberkeitsschicht im Schaf- / Ziegenstall.
Donnerstag, 27. Juli 2017
Trotz Regens arbeitet die Firma Rubner fleißig an der Fertigstellung des Zentralbereiches.
Mittwoch, 26. Juli 2017
Einmal unter Dach, kann auch das schlechte Wetter den Bau nicht mehr verzögern. Firma Elektromann: Verkabelungen und Lampenmontage
Firma Reinalter: Montage der Tränkbecken
Firma GEA: Fressgitter, Tore
Freitag, 21. Juli 2017
Im Rinderstall arbeiten die Elektriker, die Zimmerer errichten ihren Abschnitt 3 (Zentralbereich) und Erd- und Betonbau schalen und betonieren die Fundamente und bereiten den Unterbau für die Bodenplatte im Schafstall vor.
Dienstag, 18. Juli 2017
Im Zentralbereich wird nun der letzte Teil der Holzkonstruktion aufgestellt. Sobald die Kaltdacheindeckung fertig ist, kann die Dachdeckerfirma mit ihrer Arbeit beginnen und parallel dazu der Zentralbereich fertig eingerichtet werden.
Dienstag, 18. Juli 2017
Nach dem Verlegen der Zu- und Ableitungen zum Schaf- und Ziegenstall werden nun die Fundamente ausgehoben und die Sauberkeitsschichten betoniert.
Montag, 26. Juni 2017
Die Firma GEA beginnt bereits mit dem Einbau der Aufstallung und der Entmistung.
Freitag, 9. Juni 2017
Für die Holzbau - Firma Rubner beginnt mit dem Aufstellen der Halle des Kuhstalles der 2. Bauabschnitt.
Donnerstag, 1. Juni 2017
Westlich der Baustelle im Bereich des Pferdestalles wird das Versickerungsbecken für die Oberflächenwässer ausgehoben.
Donnerstag, 01. Juni 2017
Wände und Decke im Zentralbereich sind fertig aufgebaut und werden kommende Woche mit Beton ausgegossen. Dann kann auch hier die Zimmerermannschaft mit dem Überbau beginnen.
Dienstag, 30. Mai 2017
Im Zentralbereich werden die Fertigteilwände aufgestellt. Zwischenzeitlich beenden die Monteure die Arbeiten an der Holzkonstruktion im Jungviehstall und bereiten das Material für die Kaltdach- Eindeckung vor.
Montag, 22. Mai 2017
Gleichzeitig mit der Anlieferung des Holzes werden auch die Vorratsboxen für die Fütterung geliefert und montiert (Mix- Meister, Firma Wasserbauer).
Donnerstag, 18. Mai 2017
Montage der Stahl- Unterkonstruktion für die Vorratsbehälter der automatischen Fütterung.
Donnerstag, 18. Mai 2017
Die Zimmerer der Fa. Rubner montieren die Befestigungsplatten für die Säulen, die ab Montag mit den Bindern aufgestellt werden.
Mittwoch, 17. Mai 2017
Im Zentralbereich laufen die letzten Betonarbeiten vor dem Aufstellen der Fertigteilwände.
Donnerstag, 11. Mai 2017
Heute wird die endgültige Betonoberfläche auf Futterkammer und Futtertische aufgebracht. Dabei werden in einem Arbeitsgang ca. 800 m² Fläche 20cm hoch betoniert.
Donnerstag, 04. Mail 2017
Auch heute herrscht wieder Hochbetrieb auf der Baustelle. Zusätzlich wird die Verlegung der Platten von einem Filmteam dokumentiert. Den Film gibt's demnächst im Baustellentagebuch zu sehen.
Mittwoch, 03. Mai 2017
Verlegung der Laufgangplatten: Hersteller Firma Schwarz, Lieferung und Montage Firma Schauer
Donnerstag, 27. April 2017
Letzte Vorbereitungsarbeiten für das Betonieren der Futtertische und das Verlegen der Laufgangplatten nächste Woche!
Montag, 24. April 2017
Nach der witterungsbedingten Pause wird mit Volldampf am zentralen Technikbereich weitergearbeitet.
Freitag, 21.April 2017
Die Projektwoche nutzen wir unter anderem zum Schneiden des Bauholzes für die neue Belüftungsbox auf der Buchau.
Mittwoch, 12. April 2017
Seit Wochenbeginn wird an der Errichtung des Herzstückes unseres Stalles, dem Technik- und Schulungsbereich gearbeitet.
Aushub, Fundamentierung und Einlegen der Leitungen gehen zügig voran.
Den Bauarbeitern und der Bauaufsicht wünschen wir
"Frohe Ostern".
Für ihren Einsatz bedanken wir uns sehr herzlich.
Mittwoch, 05. April 2017
Für die neue Heubelüftungsanlage auf der Buchau, die im Zuge des Stallneubaues errichtet wird, schlägern wir mit unseren Schülern das Bauholz. Nach den Osterferien werden die Sortimente, wiederum im praktischen Unterricht, mit einer Wandersäge geschnitten.
Freitag, 31. März 2017
Nördlich des Fahrsilos wird das Aushubmaterial eingeebnet und die Fläche danach wieder eingesät.
Freitag, 24. März 2017
Die Baufirmen nutzen das schöne Wetter zum Schalen, Betonieren und Isolieren.
Montag, 13. März 2017
Am 13.03. ist die Winterpause zu Ende und die Arbeiten am Stallneubau werden wieder in Angriff genommen.
Dienstag, 13. Dezember 2016
Auf der Baustelle laufen die letzten Arbeiten des heurigen Jahres. Der Blick aus dem Fenster zeigt unseren Internatsschülern die Baufortschritte im Jahr 2016, wahrhaft ein gutes Jahr für den Grabnerhof.
Herzlichen Dank an die bauausführenden Firmen sowie an Hannes Mayer von der BBL Liezen (Bauaufsicht) und Frohe Weihnachten und ein gutes Neues Jahr 2017 allen Arbeitern, die bei jedem Wetter unsere Baustelle vorantreiben!
Freitag, 02. Dezember 2016
Die Umrandung der Kompostfläche im Jungviehstall wächst in die Höhe. Gleichzeitig wird an der Fundamentierung weiterer Außenmauern gearbeitet.
Freitag, 25. November 2016
Bauaushub und Güllegruben sind nun fertig, ab jetzt geht es nur mehr in die Höhe!
Donnerstag, 17.November 2016
Während im Wirtschaftshaus die allwöchentliche Baubesprechung mit den Firmen stattfindet, geht der Aushub des Kuhstalles dem Ende zu.
Aufgrund der Geländeneigung sind riesige Erdmengen zu bewegen, doch langsam werden Fressplatz, Laufgang und Liegefläche erkennbar.
(weitere Bilder in der Fotogalerie)
Dienstag, 15. November 2016
Aushubbeginn Kuhstall
Mit schwerem Gerät beginnt nun der Erdaushub und die Verfuhr im Bereich Kuhstall.
Gleichzeitig wachsen die Mauern im Bereich Jungviehstall in die Höhe.
Freitag, 11. November 2016
Das Wetter hat sich wieder etwas beruhigt und damit steht dem Weiterbau in die Höhe nichts mehr im Weg!
Mittwoch, 9. November 2016

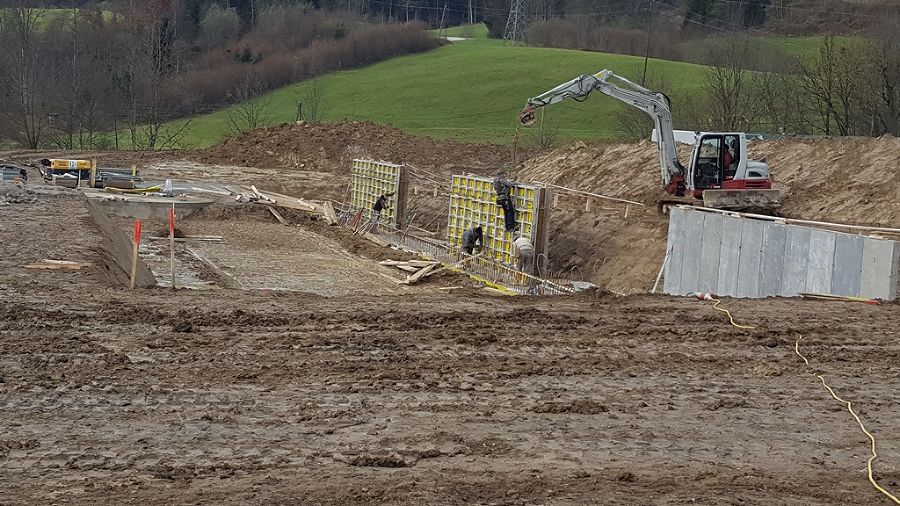

Im Jungviehstall geht es mit dem Schalen und betonieren der Fundamente weiter!
Montag, 31. Oktober 2016

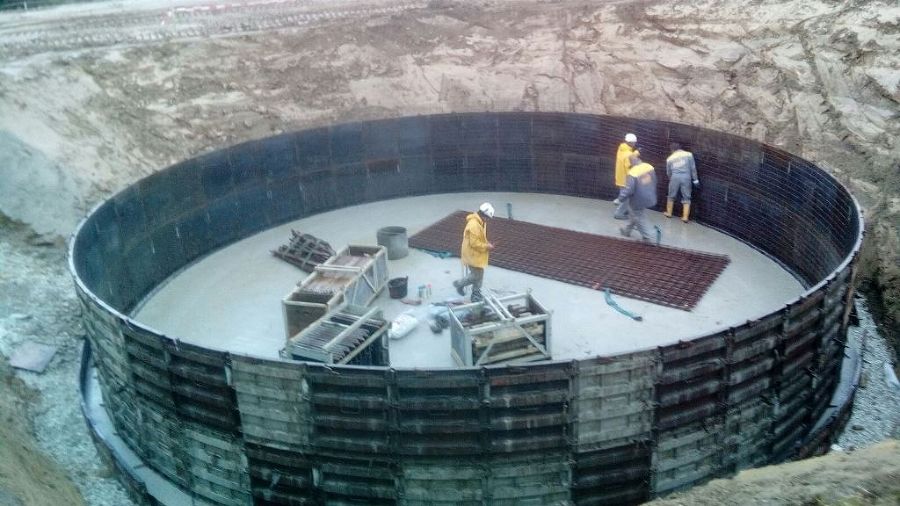

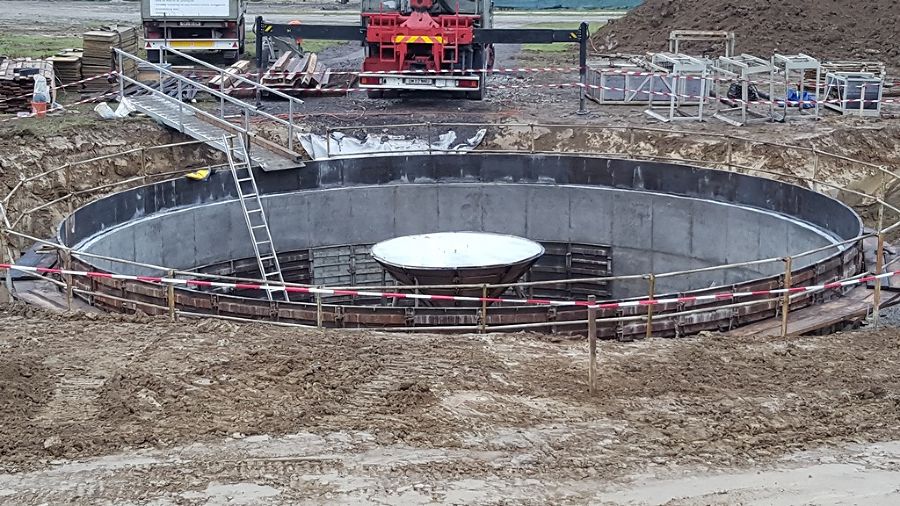

Die 2. Güllegrube ist nun ebenfalls fertig, nun geht es weiter beim Aushub für den Jungviehstall und bei den ersten Betonarbeiten für das Fundament.
(Weitere Fotos in der Bildergalerie)
Mittwoch, 5. Oktober 2016
Jetzt geht`s los!
Auf unserer Stallbaustelle herrscht hektische Betriebsamkeit. Strom-, Wasser- und Telekomleitungen sind neu zu verlegen, die Baustelleneinrichtung ist im vollen Gange, Bagger und Schubraupe befreien die Fläche von Humus und bis Montag muss die Baugrube für die erste Güllegrube fertig sein.
Bauausführende Firmen: Gebr. Haider, Erd- und Betonbau; Fa. Wolf, Güllegruben
